発注した品物の納期を延ばしたり、注文を取り消したりするときは、取適法(とりてきほう)の受領拒否に当たらないかを確認します。取適法は製造や修理などの委託取引について定める法律で、取引内容と会社の規模の要件があります。2025年までは下請法と呼ばれていました。2026年1月1日から名称と一部の基準が変わりました。
対象取引では、受託先に責任がない限り、当初の納期に発注品を受け取るのが原則です。検査前、販売先の都合、置き場の不足など、発注側の理由だけで受領を止めると問題になる場合があります。
この記事では、受領拒否に当たる行為、拒める例外、納期延長や発注取消しの確認順序を整理します。価格を下げる話は下請法の減額の記事、支払期日の数え方は下請法の支払期日の記事で分けて確認できます。
納期延長や取消しも受領拒否になり得る
製造・修理委託での受領は、品物を受け取り、自社の管理下に置くことです。検査の有無は問いません。公正取引委員会の運用基準は「目的物を受け取り、自己の占有下に置くこと」と説明しています。
受領拒否は、納期に品物を受け取らない行為です。さらに、発注を取り消すことや納期を延ばすことで、当初の納期に受け取らない場合も原則として含まれます。将来は受け取るつもりでも、延期した時点で問題になることがあります。
政府広報オンラインの取適法解説も、委託事業者の禁止行為として受領拒否を挙げています。発注取消しや納期延長を理由に納品物を受け取らない場合も含む、という説明です。
発注時の条件を守っているかを、発注書に沿って確認します。発注側の都合で受け取り方を変える場合は、受領拒否に当たるか、給付内容の変更に当たるか、費用をどう負担するかを分けて考えます。
対象になる取引かどうかも最初に確認します。取適法全体では、製造委託、修理委託、情報成果物作成委託、役務提供委託、特定運送委託が対象になります。対象となる事業者の範囲も、発注番号ごとに残しておくと後から説明しやすくなります。
ただし、受領拒否の禁止は役務提供委託・特定運送委託には適用されず、これらの取消しでは不当な給付内容の変更などを確認します。
取適法の対象になる取引や会社の規模は、調達テーマ全体でも重要です。関連する調達記事は調達・材料費のテーマページから確認できます。
例外は、明示内容と受託先の責任から判断する
受領を拒める代表例は、明示した委託内容と給付の内容が異なる場合と、明示した納期までに給付されない場合の二つです。
委託内容や検査基準が不明確な場合は、内容違いを理由に拒めません。納期を明示していなければ、遅れを理由にもできません。判断の前提は、相手に示した条件があることです。
公正取引委員会の運用基準は、恣意的に検査基準を厳しくする場合や、発注側の材料支給が遅れた場合も注意しています。受託先が提案した内容を発注側が了承し、その内容で製造した後に「違う」と言うことも危険です。
検査基準は、受け取りの可否を判断する条件です。発注後に細かくした基準で受領を拒めるとは限りません。発注時の基準と変更後の基準を並べて確認してください。
納期遅れを理由にする前に、当初の納期が明示されていたか、発注側が一方的に決めた納期ではないか、材料や情報の支給が遅れていないかを確認します。原因が発注側にある遅れを、受託先の責任として扱わないでください。
←→ 横にスクロールできます
| 確認するもの | 見る内容 | 止める判断 |
|---|---|---|
| 発注書・明示事項 | 品目、数量、仕様、納期 | 空欄や未定事項が残るまま拒まない |
| 検査基準 | 合否の線と変更履歴 | 後から厳しくした基準で拒まない |
| 変更の原因 | 発注側か受託側か | 販売先や生産計画の都合だけで拒まない |
表は編集部の整理で、公的な書式ではありません。実際の判断では、法務担当と発注書、仕様書、検査記録、納期変更の連絡を一緒に確認します。

完成品の受領と仕掛品の費用を分けて確認する
生産計画や設計の変更、販売先の延期があっても、受領の扱いは別に確認します。運用基準は、発注側の都合で当初の納期に受け取らない行為を、受領拒否の違反事例として挙げています。
完成品がある場合は、当初の発注内容どおりに受け取るかを確認します。受け取れない理由が、受託先の責任なのか、発注側・販売先の都合なのかを分けてください。置き場の不足は受託先の責任ではありません。
発注取消しが受領日前に起きる場合は、仕掛品や材料などの費用も別に見ます。公正取引委員会掲載の下請取引Q&Aは、受託先に生じた費用を負担しないと、不当な給付内容の変更として問題になる場合があると説明しています。
設計変更や販売先の延期が起きたら、完成品、作りかけの品物である仕掛品、手配済みの材料を分けて確認します。完成品の受領と仕掛品の費用負担は、別の判断です。受け取らない結論を先に決めると、費用の検討が抜けます。
公正取引委員会の豆情報は、販売先から納期延期を求められた場面を例にしています。将来は受け取る意思があっても、納期を延期する場合は「受領を拒むこと」に該当する、という説明です。
内示と正式発注の境目が曖昧だと、この判断はさらに難しくなります。材料手配の前提を整理したい場合は、内示と発注の違いの記事も合わせて確認してください。

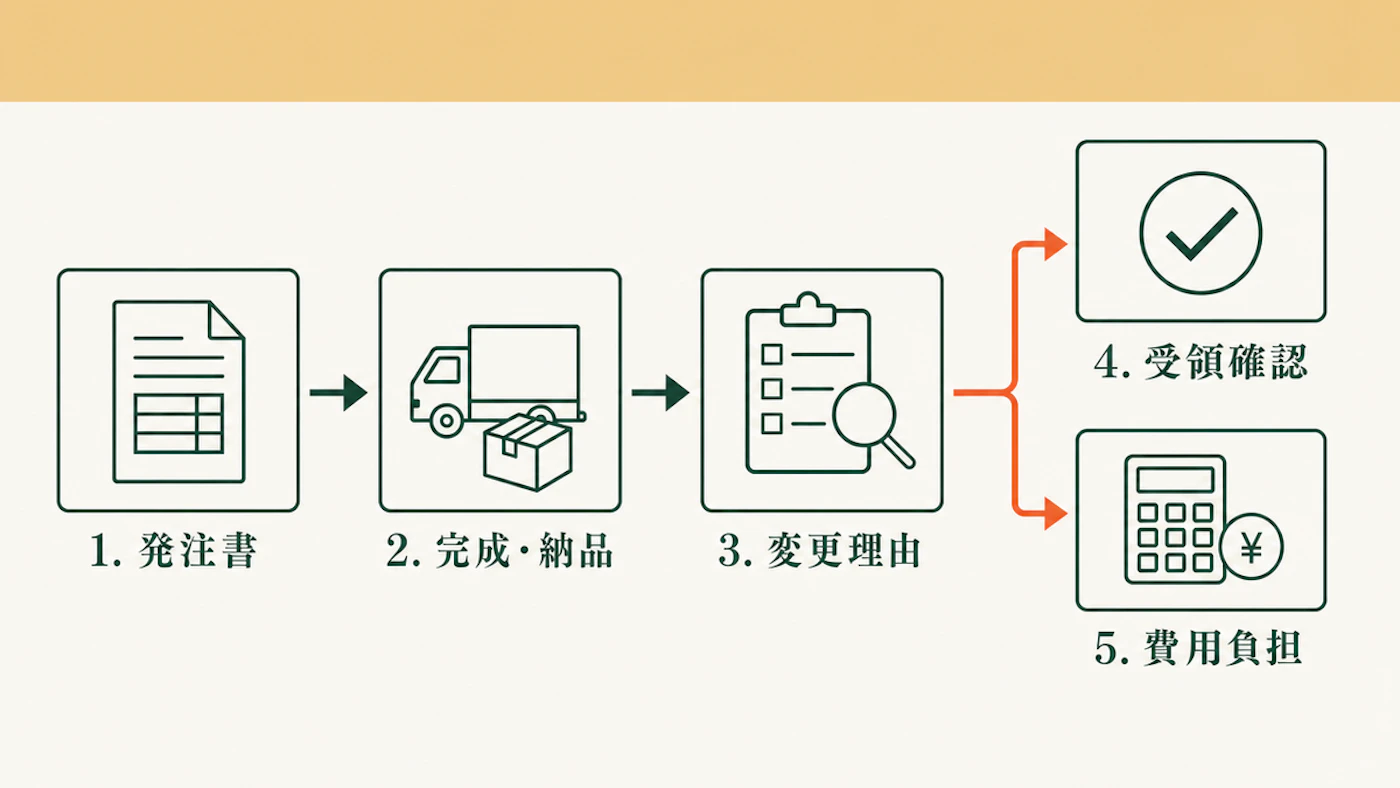

発注番号ごとに対象・条件・証跡・理由・処理を並べる

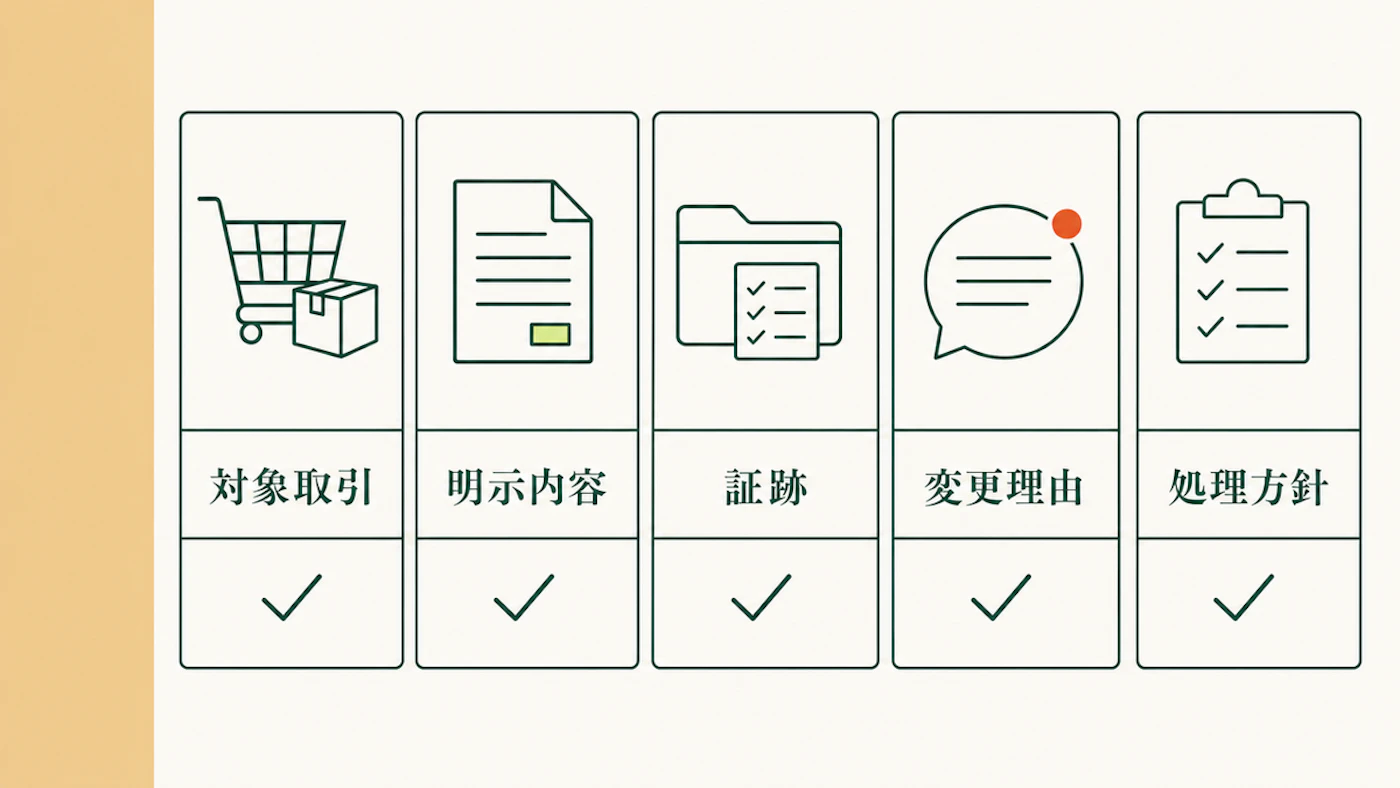

対象取引、明示した内容、完成・納品の証跡、変更理由、受領と費用の処理を、発注番号ごとに同じ表へ並べます。証跡は完成連絡や納品書など、経過を確認できる記録です。メールの一文だけで判断しないために整理します。
この順序は法律が定めた手続ではありません。原典の内容を、購買・製造・経理で同じ事実を見られるようにした編集部の整理です。法務担当へ相談するときも、論点が散らばりにくくなります。
変更理由は、メールの件名だけで決めず、本文と添付資料を確認します。販売先の都合、発注側の仕様変更、受託先の納期遅れでは、確認する条項が変わるためです。
当初品を受け取って別仕様を再発注するなど、処理の方法も確認します。取消しを検討する場合は、仕掛品や材料の費用負担を別に整理してください。発注書と変更原因に沿って判断します。
仕掛品等の費用を負担するだけで発注取消しが認められるとは限らず、受領拒否に当たるかは別に確認が必要です。
購買は発注書と変更履歴、製造は完成状況と保管場所、経理は受領日と支払期日への影響を確認します。法務担当には、受け取らない理由と費用負担案を同じ資料で渡してください。
- 対象取引:製造委託、修理委託、情報成果物作成委託などのどれか。
- 明示内容:品目、数量、仕様、納期、検査基準が書かれているか。
- 完成・納品の証跡:完成連絡、納品書、受領場所への到着記録。
- 変更理由:発注側の生産計画、設計変更、販売先都合、受託側の不備。
- 処理方針:受領、納期変更、費用負担、再発注のどれで処理するか。
少量発注や単価の見直しが一緒に出る場合は、受領の可否と価格の論点を混ぜないことが大切です。単価の比較軸は下請法の買いたたきの記事で扱っています。

よくある質問
検査前なら受領を待ってもよいか
製造委託では、検査の有無にかかわらず、品物を受け取り自社の管理下に置くことが受領です。検査前だから受領を待てるとは判断できません。検査基準と不良の扱いは、発注時の明示内容と合わせて確認します。
販売先の納期延期も受領拒否になり得るか
なり得ます。公取委の資料は、取引先の都合を理由に当初の納期で受け取らない事例を挙げています。受託先に責任がないなら、受領や費用負担の扱いを先に確認します。
受託先の納期遅れなら受領を拒めるか
明示された納期までに給付されない場合は、例外になり得ます。ただし、委託内容・検査基準の不明確さや納期の未明示、検査基準の恣意的な厳格化、了承済みの受託先提案、発注側の材料支給遅れ、一方的に決めた納期への遅れは、受託先の責任として受領を拒む理由にはできません。
発注時の条件と変更の原因を確認して受領を判断する
- 受領拒否は、納期に受け取らないことだけでなく、発注取消しや納期延長も含み得る。
- 拒める例外は、明示内容との相違や明示納期への遅れなど、受託先の責任が明確な場合に限られる。
- 発注側の生産計画、設計変更、販売先都合、受領態勢の不備だけで止める判断は危険。
- 完成品と仕掛品を分け、受領と費用負担を同じ表で確認する。
- 判断に迷う場合は、発注書・仕様書・検査記録・変更連絡を揃えて法務担当へ確認する。
